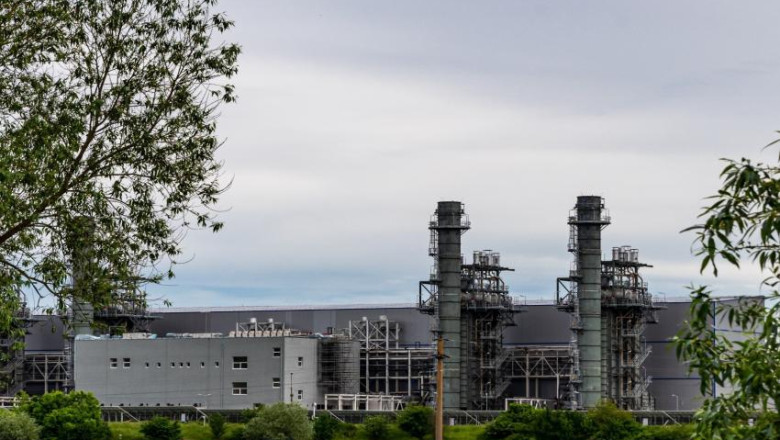

Centrala pe gaze de la Iernut, funcționând până în 2026
Centrala electrică pe gaze de la Iernut, o investiție de 269 de milioane de euro a Romgaz, cu o capacitate de 430 MW, trebuie finalizată și pusă în funcțiune cel târziu la 31 decembrie 2026. Proiectul, început în urmă cu aproape un deceniu, este realizat în proporție de aproximativ 98%, conform directorului financiar al Romgaz, Gabriela Trânbițaș, dar este întârziat de rezilieri de contracte.
Decizii guvernamentale și termenele de finalizare
Guvernul a adoptat Hotărârea nr. 1.164 din 30 decembrie 2025, care modifică o hotărâre din 2013 legată de alocarea certificatelor de emisii pentru producătorii de energie electrică. Această hotărâre a prelungit termene importante din Planul Național de Investiții, permițând finalizarea investițiilor finanțate nerambursabil până la 31 decembrie 2026, iar cheltuielile aferente acestora pot fi rambursate până la 30 iunie 2027.
Prelungirea contractului de finanțare
La 31 decembrie 2025, a fost semnat Actul Adițional nr. 12 la contractul de finanțare pentru proiectul „Ciclu combinat cu turbine pe gaz – Iernut”, prelungind durata contractului până la 30 iunie 2027 și modificând graficul de realizare a investiției. Totuși, Romgaz a subliniat că data finalizării centralei nu poate depăși 31 decembrie 2026.
Provocări în finalizarea proiectului
Directorul financiar al Romgaz, Gabriela Trânbițaș, a menționat că, deși proiectul este aproape complet, compania se confruntă cu întârzieri din cauza problemelor întâmpinate cu constructorul. După rezilierea celui de-al doilea contract cu firma spaniolă Duro Felguera, este necesară identificarea lucrărilor rămase și organizarea unor noi achiziții. Finalizarea efectivă ar putea dura aproximativ nouă luni după semnarea tuturor contractelor.
Istoricul proiectului
Romgaz a semnat contractul inițial pentru construirea centralei în 2016, stabilind ca aceasta să fie pusă în funcțiune la începutul anului 2020. Contractul a fost reziliat în 2021, iar în 2023 Romgaz a decis să semneze un nou contract cu Duro Felguera, dat fiind că firma spaniolă deține software-urile, documentațiile și know-how-ul necesar pentru echipamentele deja montate. Conform noii înțelegeri, centrala trebuia finalizată până la 19 decembrie 2025, dar constructorul a anunțat intenția de a suspenda lucrările, propunere respinsă de Romgaz.
Concluzie
Centrala pe gaze de la Iernut, cu termen limită de finalizare în 2026, se confruntă cu provocări semnificative, dar rămâne un proiect esențial pentru infrastructura energetică a României, având un impact direct asupra sectorului energetic și asupra obiectivelor de mediu ale țării.
